Thủy điện nghìn tỉ hơn 10 năm dang dở lại nguy cơ tiếp tục lỡ hẹn
Dự án Thủy điện Yên Sơn sau hơn 10 năm dang dở dù nhiều lần được điều chỉnh, kéo dài thời gian thực hiện nhưng vẫn tiếp tục có nguy cơ không về đích đúng hạn.
Dự án Thủy điện Yên Sơn được UBND tỉnh Tuyên Quang cấp Giấy chứng nhận đầu tư lần đầu ngày 25.9.2011, công trình khởi công cuối tháng 12.2013, công suất thiết kế ban đầu 70 MW gồm 2 tổ máy, tổng mức đầu tư hơn 2.600 tỉ đồng.
Chủ đầu tư là Công ty cổ phần Tập đoàn Xây dựng và Du lịch Bình Minh. Dự kiến công trình sẽ hoàn thành, phát điện cả 2 tổ máy vào cuối năm 2016. Tuy vậy dự án đã không thể hoàn thành đúng hạn và dang dở suốt hơn 10 năm qua.
Từ năm 2011 đến năm 2024, dự án này đã 4 lần được điều chỉnh, gia hạn tiến độ nhưng chủ đầu tư vẫn không thể hoàn thành.

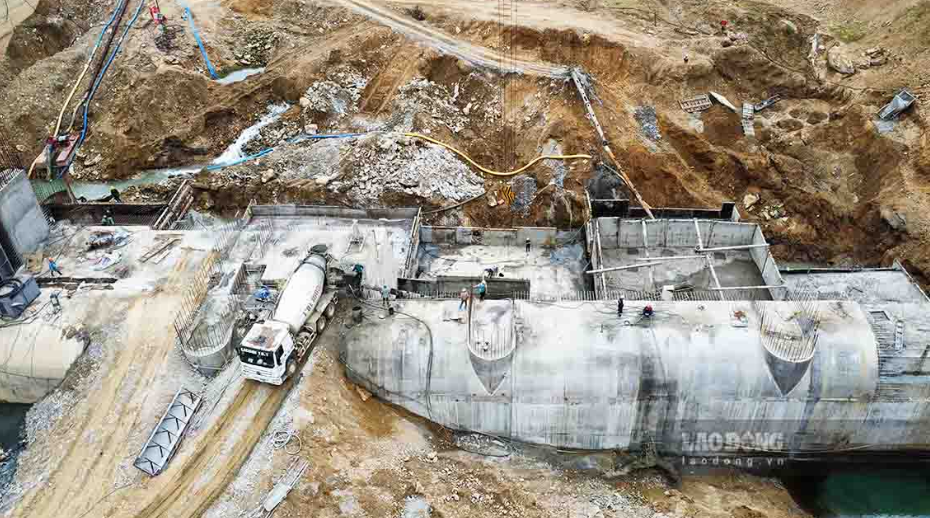

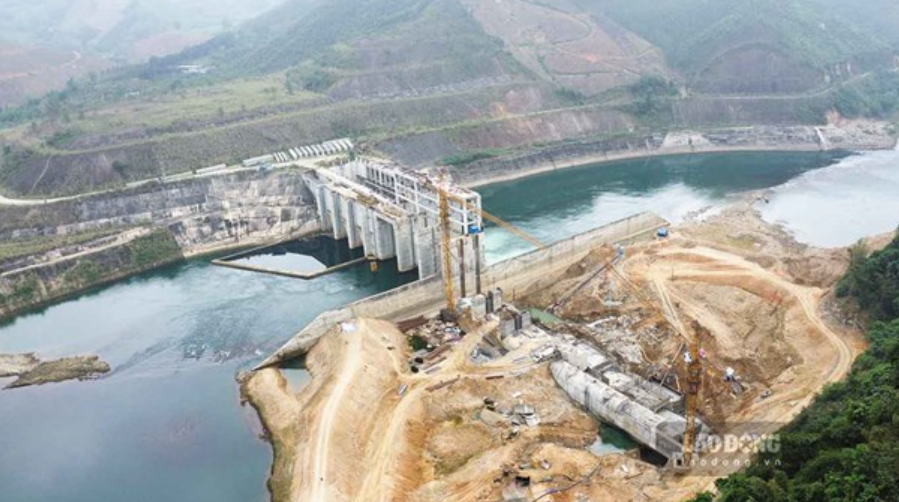

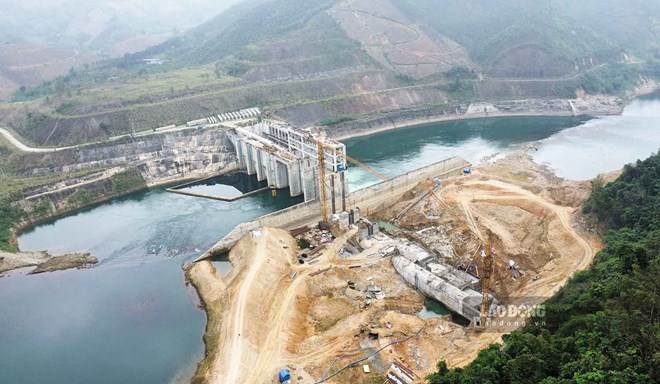

Thời điểm đầu tháng 4.2025, sau hơn 1 năm được tái khởi động, một số hạng mục mới của dự án Thủy điện Yên Sơn đã được xây dựng. Tại khu vực lắp đặt các tổ máy, vai đập có hoạt động thi công.
Tuy vậy, so với quy mô một dự án thủy điện gần 4.000 tỉ đồng và thời hạn hoàn thành trong năm 2025 thì việc thi công dường như đang diễn ra rất cầm chừng, khó theo kịp tiến độ đặc biệt khi chỉ vài tháng nữa đến mùa mưa lũ.
Trao đổi với PV, đại diện Sở Công thương tỉnh Tuyên Quang cho biết, mới đây đoàn công tác của tỉnh đã tới kiểm tra tiến độ dự án Thủy điện Yên Sơn. Các hoạt động xây dựng vẫn đang được diễn ra.
“Việc hoàn thành và đi vào phát điện của dự án trong năm 2025 gần như là không thể. Với tiến độ hiện nay, nhanh nhất thì đến quý II.2026 dự án mới có thể hoàn thành”, đại diện Sở Công thương tỉnh Tuyên Quang cho hay.
Trước đó, trong năm 2022, Dự án Nhà máy Thủy điện Yên Sơn thuộc trường hợp chậm tiến độ theo kết quả kiểm tra của UBND tỉnh Tuyên Quang đối với các dự án đầu tư ngoài ngân sách có tiến độ chậm hoặc không triển khai thực hiện trên địa bàn.
Như để cứu vớt số phận thủy điện nghìn tỉ này, tháng 2.2024, UBND tỉnh Tuyên Quang đã quyết định điều chỉnh chủ trương đầu tư cho dự án. Tổng số vốn đầu tư Thủy điện Yên Sơn được nâng lên 3.918 tỉ đồng, nâng công suất lên 90MW. Tiến độ xây dựng và hoàn thành dự án được kéo dài đến năm 2025.
Dấu hiệu thi công trước, xin điều chỉnh sau
Mặc dù ngày 22.2.2024, UBND tỉnh Tuyên Quang mới có quyết định số 62, điều chỉnh chủ trương đầu tư lần thứ 4 cho dự án Thủy điện Yên Sơn, nâng tổng vốn đầu tư, điều chỉnh thiết kế từ 2 tổ máy lên 3 tổ máy để tăng công suất từ 70MW lên 90MW nhưng việc xây dựng đã được diễn ra từ trước đó.

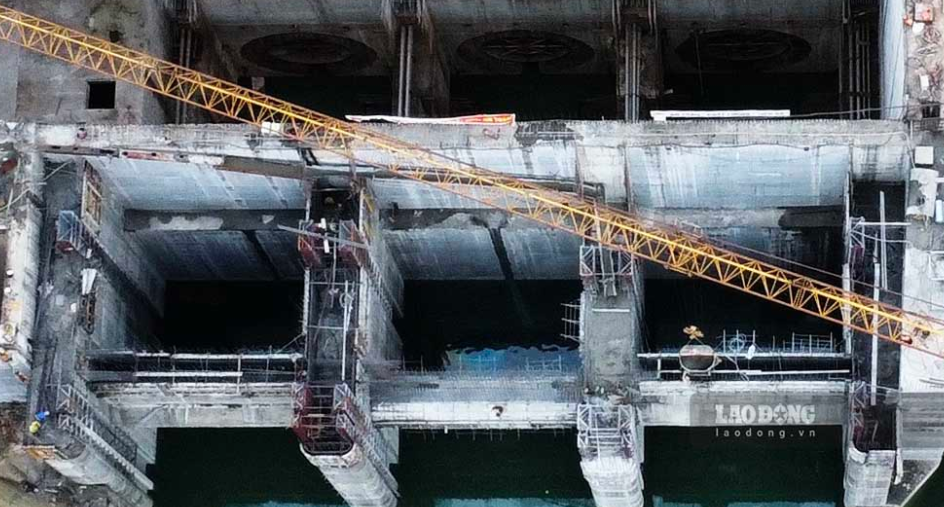

Theo ghi nhận của PV thời điểm đầu tháng 1.2024, tại khu vực bên trong nhà máy Thủy điện Yên Sơn khu vực để lắp đặt các tổ máy đã hình thành 3 cửa đón nước, 3 đường ống cao áp.
Điều đó chứng tỏ ngay từ thiết kế, thi công ban đầu chủ đầu tư đã cho xây dựng 3 tổ máy, vượt 1 tổ máy so với chủ trương đầu tư cấp lần đầu vào năm 2011. Việc xin điều chỉnh chủ trương đầu tư lần thứ 4 cùng với điều chỉnh thiết kế có lẽ chỉ là hợp thực hóa cho những sai phạm về xây dựng, chậm tiến độ của dự án này.
